樱桃网址入口|orgasm|番茄视频在线直播观看免费|日韩av中文免费|日韩中文字幕在线一区|久久伊人精品影院一本到综合|YY视频直播在线观看视频

繁體版 | English

烏東德水電站機組投產過半

  本網訊(黃先懿 閆海橋)11月30日20時46分,烏東德水電站4號機組順利通過72小時試運行,交付電廠投入商業運行,正式投產發電。據悉,這是烏東德水電站2020年投產發電的第六臺機組。至此,烏東德水電站12臺85萬千瓦水輪發電機組投產過半。



本文攝影:許健 黃杰

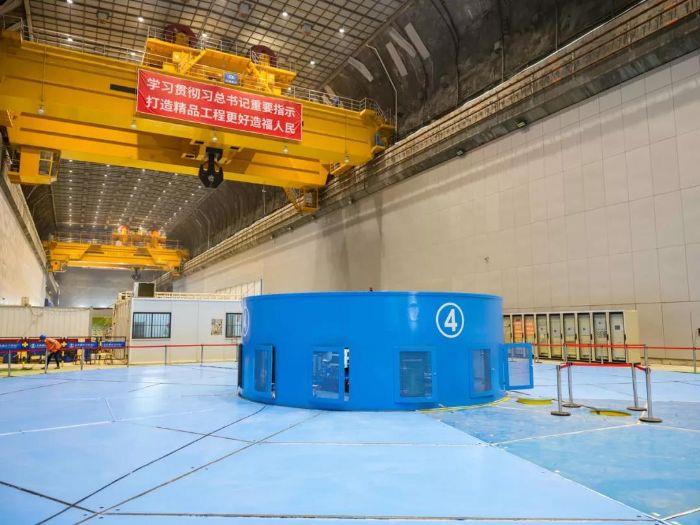

  4號機組于11月7日首次成功啟動,至11月30日完成規程和規范要求的全部試驗項目,并順利通過72小時試運行。試運行期間,4號機組振動、擺度、各部位溫度等運行指標良好。

  據了解,烏東德水電站第7、8臺機組也于近日通過啟動階段質量監督檢查,計劃于12月初正式進入啟動調試階段,12月底投產發電。

  目前,參建各方正在全面貫徹落實習近平總書記對烏東德水電站首批機組投產發電重要指示精神,穩步推動工程建設,全力以赴實現2020年度投產目標,同時向2021年7月全部機組投產發電的目標奮進。

發布日期:2020年12月02日
