我國離岸距離最遠海上風電項目實現首批機組并網發電

作者:李洪亞 日期:2025年07月04日

  7月4日,三峽集團江蘇大豐800兆瓦海上風電項目實現首批機組并網。項目由H8-1#、H9#、H15#、H17#四個場址組成,三峽上海院負責其中H8-1和H17場址的設計施工,裝機容量400兆瓦,其中,H8-1#場址中心離岸距離80千米、最遠點離岸距離85.5千米,是我國當前已并網發電的離岸距離最遠海上風電項目。上海院項目團隊通過提前謀劃、周密部署、召開專題會議等多項舉措,統籌協調人員、船機、設備等資源,攻克升壓站淺水吊裝、220kV海纜淺灘敷等多項施工技術難題,同時聯合各參建單位,組織相關專家開展全方位檢查,全面消除質量與安全隱患,為項目首次并網提供強有力的技術支撐和安全保障。

  三峽小微報道轉載如下:

  7月4日3時12分,正值迎峰度夏電力保供的重要時刻,隨著9號機組葉片緩緩轉動,三峽集團江蘇大豐800兆瓦海上風電項目實現首批機組并網。項目位于江蘇省鹽城市大豐區東北方向海域,由H8-1#、H9#、H15#、H17#四個場址組成。其中,H8-1#場址中心離岸距離80千米、最遠點離岸距離85.5千米,是我國當前已并網發電的離岸距離最遠的海上風電項目。

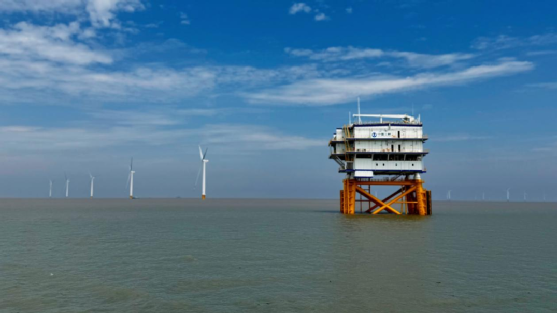

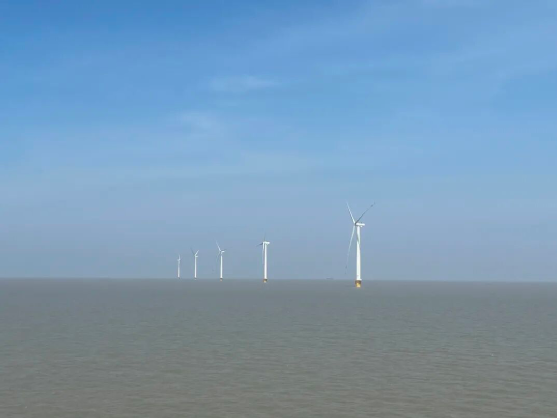

  ▲三峽集團江蘇大豐800兆瓦海上風電項目(三峽集團江蘇分公司供圖)

  據悉,該項目由三峽集團、江蘇省國信集團等共同出資建設,共安裝98臺風電機組、配套建設2座20萬千瓦海上升壓站和1座40萬千瓦海上升壓站,總裝機容量800兆瓦,不僅為促進江蘇經濟社會發展再添綠色動能,也對我國海上風電向深遠海進軍具有重要意義。

  “項目離岸距離遠,乘船前往施工點單程就需要6—7個小時,還面臨外海涌浪大、天氣條件惡劣、海底泥沙沖刷等難題。我們定期組織各參建單位開現場會,制定實施‘一機一案’的施工方案,借助自研氣象預警平臺精準鎖定施工窗口期,高峰期曾有超過1000人同時在海上作業,為首批機組并網提供了堅實保障。”項目負責人史帥帥表示。

  據項目負責人劉宇介紹,該項目將于今年12月底前實現全容量并網,預計每年將生產清潔電能超26億千瓦時,可滿足約110萬個三口之家全年用電量,為持續優化能源結構、構建新型能源體系注入三峽動力。
